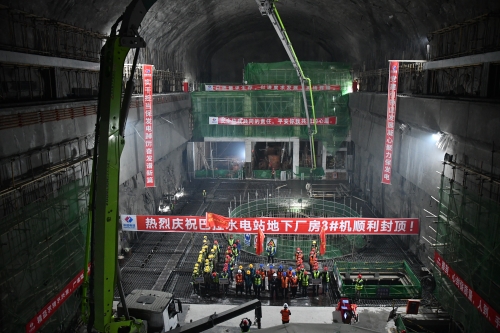

5月10日,巴拉水电站地下厂房3号发电机层封顶,标志着巴拉水电站地下厂房混凝土施工全部结束。
巴拉水电站共设置3台发电机组,其中1号发电机关系到巴拉水电站2024年底首台机组投产发电的目标,是工程建设的关键线路。2023年4月5日,巴拉水电站地下厂房1号机窝首仓混凝土开盘浇筑,期间交叉进行了预埋件布置和蜗壳安装工作,项目部广大建设者历时300余天,完成1号、2号、3号发电机层全部混凝土浇筑任务,累计完成混凝土浇筑21000立方米,钢筋安装超2200吨。
施工过程中,项目面临工期紧、材料运输困难、穿插作业干扰等不利因素影响。针对这些问题,管理团队精心组织,科学谋划,制定了保障发电的专项方案,根据发电总目标倒排工期,层层细化分解目标任务,严格落实进度计划安排,每日召开调度会加强沟通协调,坚持领导班子24小时值班,本着事不过夜的原则及时协调解决问题,有效推动现场施工进度。在安全质量方面,采用智慧管理系统,提升安全管理效率,从人、机、料、法、环各环节加强质量管控,质检人员全过程旁站,现场混凝土浇筑达到了清水混凝土施工标准。
目前,巴拉水电站厂区枢纽工程正处于混凝土浇筑高峰期,现场施工进展顺利,各项节点目标如期实现。以公司劳动竞赛活动为契机,严抓“安全、质量、进度、环保”,巴拉项目将严格施工管理,充分调动劳动者的积极性,在“比学赶帮超”中按期完成各项节点目标,保障巴拉水电站发电目标顺利实现。
