锦屏水电站4号机组c级检修圆满完成

来源:机电制造安装公司作者:宋健 摄影:宋健 时间:2024-05-21 字体:[ ]

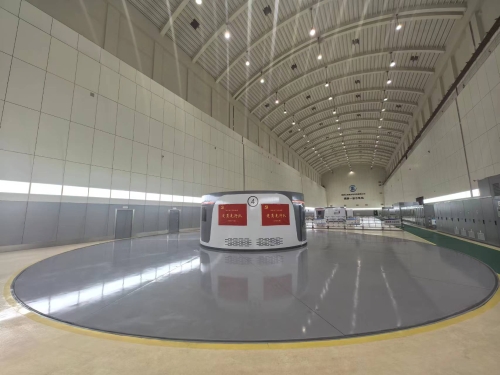

5月19日,由制安公司电站检修运维公司承担的锦屏一级水电站4号机组成功完成了机组c级检修工作,为确保电力稳定供应奠定了坚实基础。

本次4号机组检修自4月28日开始,5月19日结束,历时22天。其中包含标准项303项、非标项102项,主要涉及集电环及碳粉收集装置优化改造、机组盘车、发电机上盖板上机架密封板下方增加支撑等工作。检修团队严格按照检修规程和技术要求,对机组进行了清洗、检查、维修等一系列工作,确保了机组的各项性能指标达到最佳状态。在检修过程中,项目部始终将安全放在第一位,严格遵守各项安全操作规程,确保检修过程零事故。同时,对检修质量进行了严格控制,对每一个细节都进行了仔细检查和确认,确保最终4号机组一次性验收合格。

此次机组检修面临改造多、任务重、工期紧、风险点多等重重压力,项目部科学组织、精心策划,全体检修人员群策群力、吃苦耐劳,在全体人员的共同努力下,各项工作有序推进,确保了4号机组顺利并网发电,圆满完成本次检修工作。
